Windpark Jembke

Ein Projekt von BayWa r.e.

Mit insgesamt drei Windenergieanlagen (WEA) grenzt der Windpark Jembke direkt an den Windpark Boldecker Land an, welcher bereits elf Bestandsanlagen umfasst. Die neuen Anlagen sind mittlerweile vollständig errichtet und stehen westlich vom Bestandswindpark auf Flächen der Gemeinden Jembke und Barwedel. Aufgrund der geplanten Autobahn A39 und den bautechnischen und straßenrechtlichen Bestimmungen, hat die nördliche Anlage einen höheren Turm aber geringeren Rotordurchmesser als die zwei südlichen Anlagen.

Bei der nördlichsten WEA handelt es sich um eine N-131 mit einer Nabenhöhe von 134 m, einer Leistung von 3,9 MW und einer Gesamthöhe von 199,5 m. Die in der Mitte und im Süden gelegenen Anlagen sind zwei N-149 mit einer Nabenhöhe von 125 m, einer Leistung von jeweils 5,7 MW und einer Gesamthöhe von 199,9 m. Die Anlagen werden ca. 32.000 MWh grünen Strom im Jahr erzeugen – das entspricht dem jährlichen Strombedarf von über 10.200 Haushalten.

Der Windpark Jembke wurde mit Wirkung ab dem 27.09.2024 an die ENOVA Windpark Jembke Betriebs GmbH & Co KG verkauft. Wir als BayWa r.e. bleiben bis zur Inbetriebnahme im zweiten Quartal 2025 Ihr Ansprechpartner.

Allgemeine Infos zum Windpark Jembke

Die Windenergieanlagen wurden auf den Flächen der Gemeinde Jembke und der Gemeinde Barwedel der Samtgemeinde Boldecker Land im Landkreis Gifhorn errichtet. Durch den Verlauf der geplanten Autobahn A39 ist die Gesamtfläche des Windeignungsgebietes in Nord/Süd Richtung räumlich getrennt.

Die Vorhabenfläche wurde bisher intensiv als Acker- und Grünlandfläche genutzt und kann auch nach Inbetriebnahme der Anlagen weiter landwirtschaftlich genutzt werden. Umgebende Raumnutzungen sind überwiegend Äcker, kleine Wälder und Grünland sowie gewerbliche Nutzung und Wohnnutzung, geprägt von eher dörflicher Struktur.

Zeitplan Windpark Jembke

Juni 2023
Erhalt BImSchG-Genehmigung

Nach langer Planungsphase und Einreichung des Genehmigungsantrags im Sommer 2022, wurde rund ein Jahr später die Genehmigung für das Bauvorhaben erteilt.

Dezember 2023
Teilnahme an EEG-Ausschreibung

Um die Finanzierung des Windparks zu sichern, ist eine Teilnahme an den Auktionen der Bundesnetzagentur erforderlich. Mit Erhalt des Zuschlags im Dezember 2023 konnte die konkrete Bauvorbereitung starten.

April 2024
Baustart

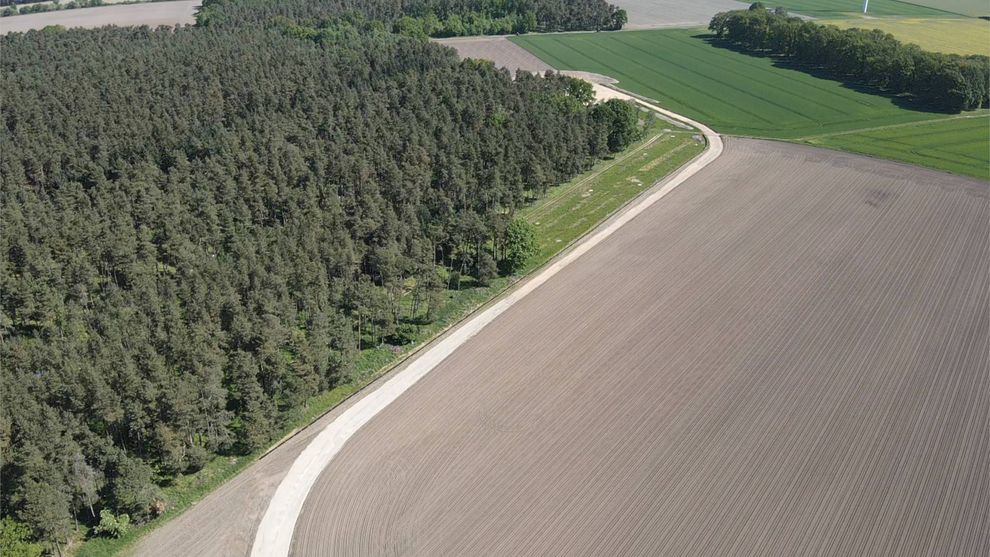

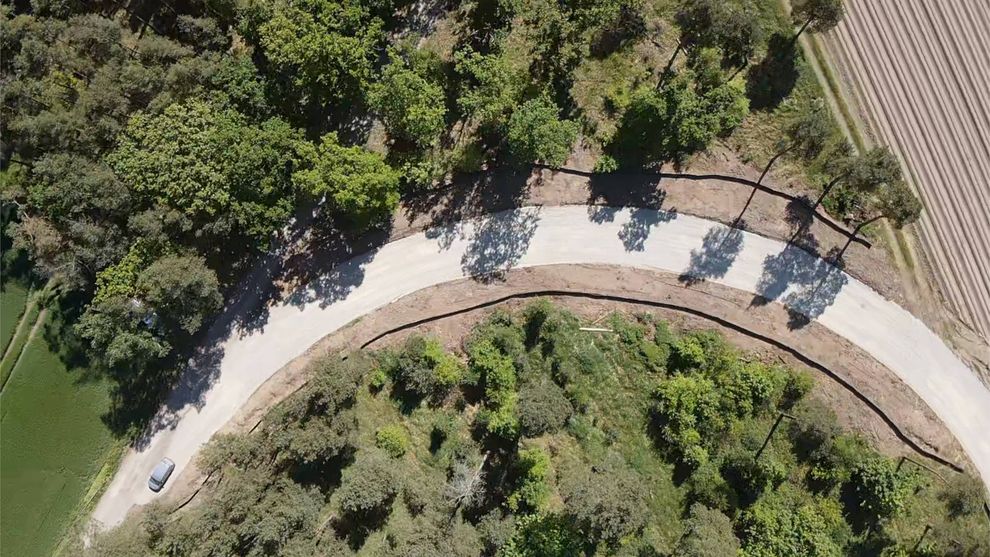

Im April wurde mit den Vorbereitungen des Wegebaus und der Errichtung eines Reptilienschutzzauns gestartet.

Juni bis August 2024

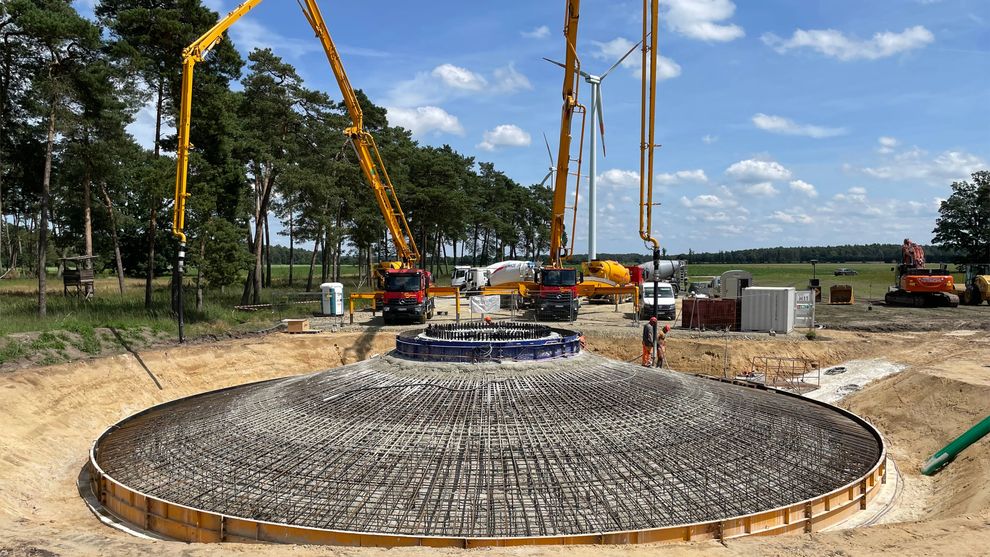

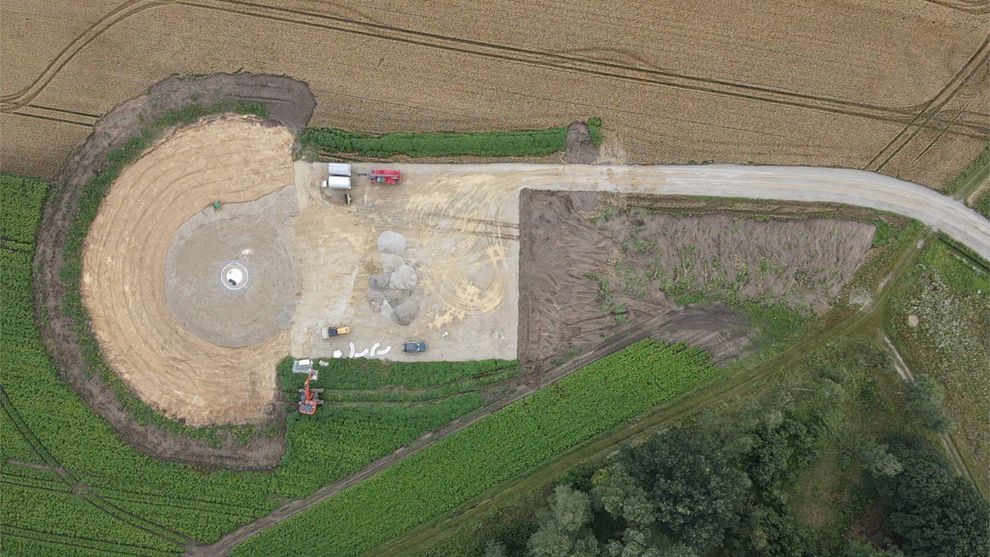

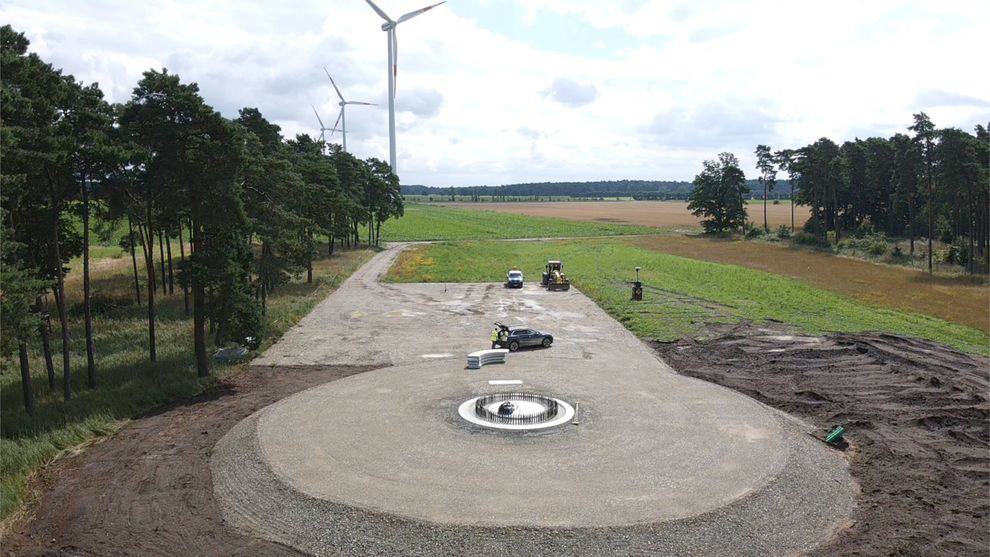

Bau der Fundamente

Nach Ende der vorbereitenden Maßnahmen wurden die Fundamente für die Windenergieanlagen errichtet.

September 2024 bis Februar 2025
Kabelbau

Ab September wurden die Kabel innerhalb des Windparks verlegt. Ab ca. Mitte Oktober wurden die Kabel südlich des Windparks zu den Übergabestationen verlegt.

Mitte Oktober bis Mitte November 2024

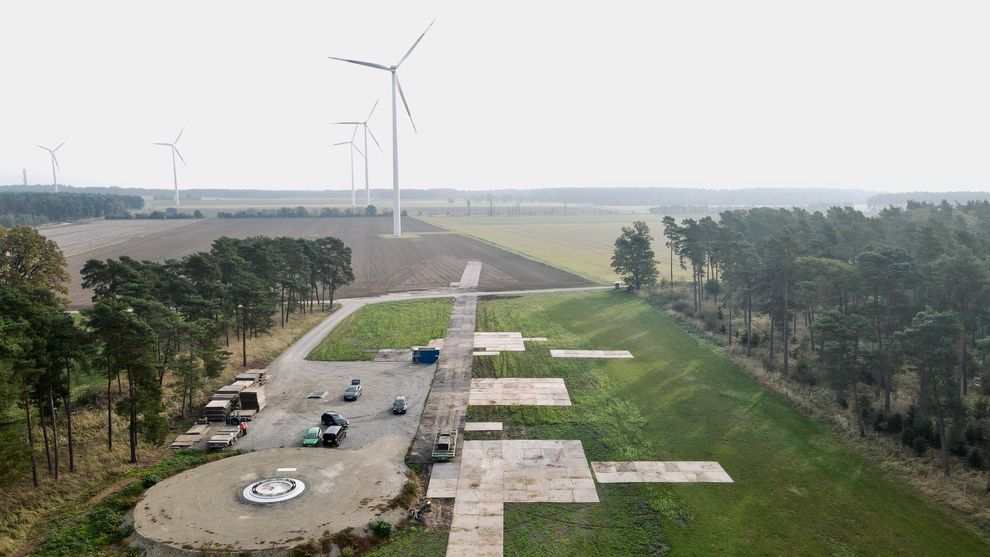

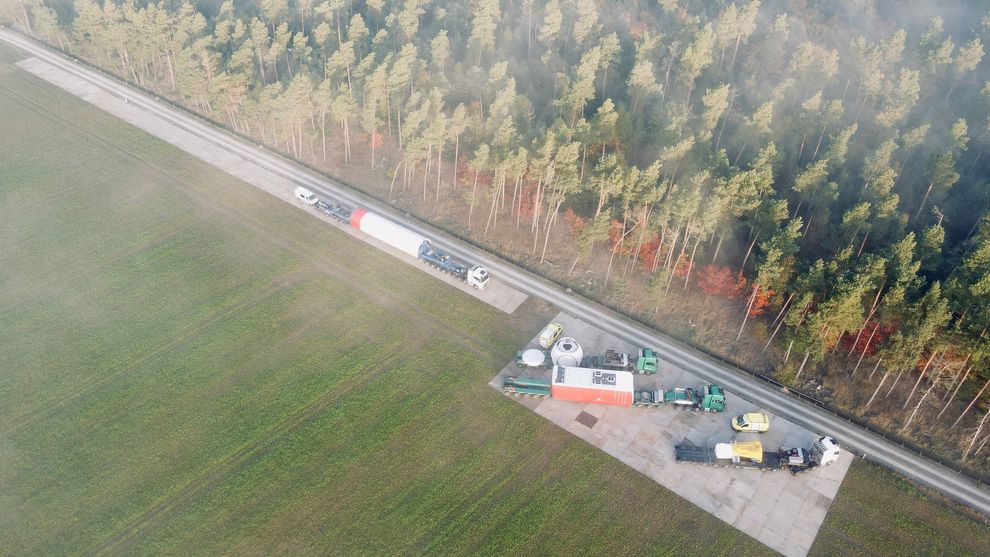

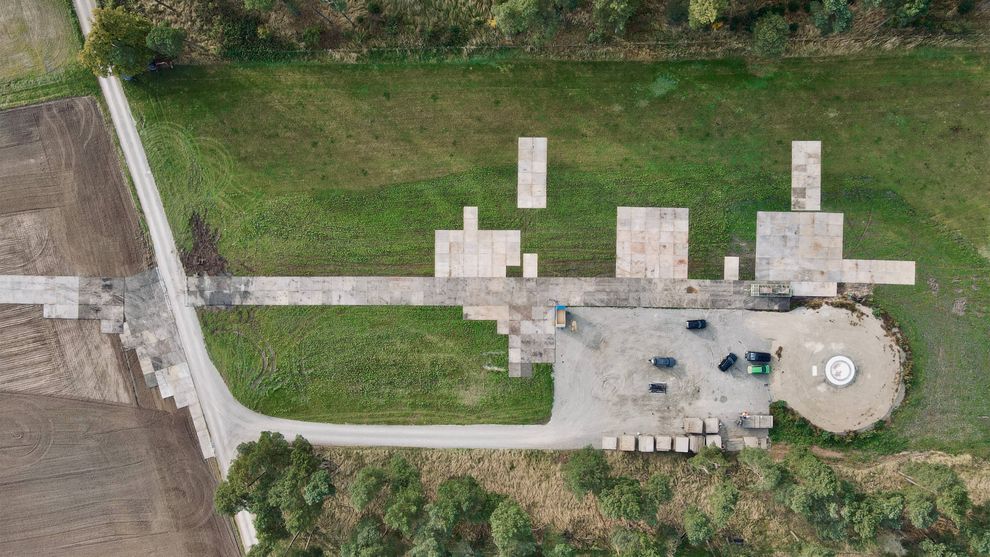

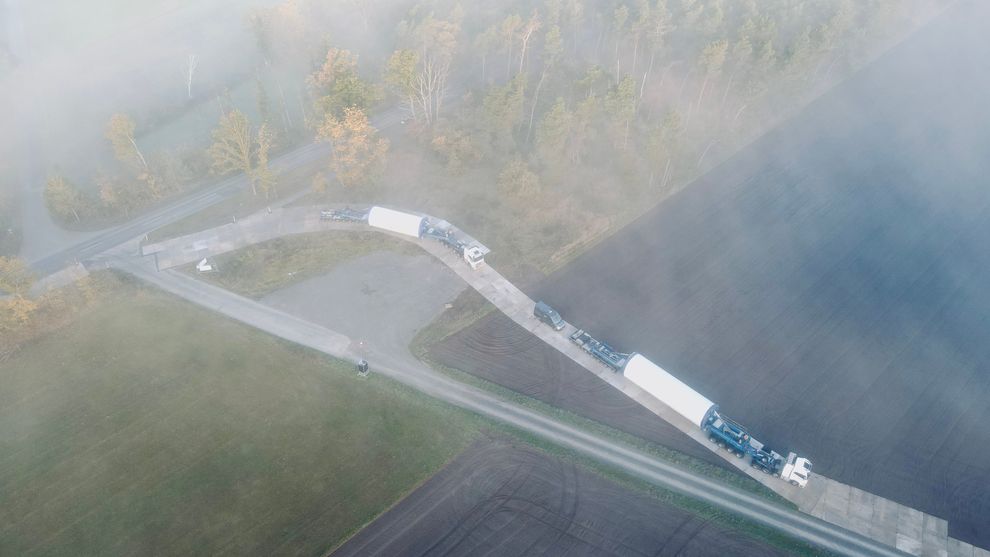

Anlieferung Großkomponenten

Die Turmteile, sowie die Gondel und Rotorblätter wurden mit Schwertransporten in mehreren Abschnitten angeliefert. Die Schwertransporte erfolgten ausschließlich nachts zwischen 22 und 6 Uhr.

12.-14.11.2024
Anlieferung und Aufbau Großkran

Ein Großkran ist nötig, um die Turmkomponenten aufeinanderzusetzen und das Maschinenhaus und die Rotorblätter hochzuziehen.

November 2024 - Januar 2025
Errichtung der Windenergieanlagen

Zunächst uerden die Türme errichtet, dann die Gondel (das Maschinenhaus) installiert und zu guter Letzt wurden die Rotorblätter montiert.

bis Q3 2025
Vorbereitung zur Inbetriebnahme

Aktuell werden verschiedene Funktionstests durchgeführt.

Q3/2025
Inbetriebnahme

Mit dem Anschluss ans Stromnetz werden die Windenergieanlagen in Betrieb genommen und liefern künftig sauberen Grünstrom.

Gallerie Baufortschritt

Häufig gestellte Fragen zum Windpark Jembke
